“空中”→“地下” 金银湖这个片区跟“蜘蛛网”说再见!

记者从区科经局和区供电公司获悉,落口变电站北端高压迁改工程土建阶段性施工顺利完工,电缆敷设等工作正在有序推进,预计今年5月底全面完工送电。

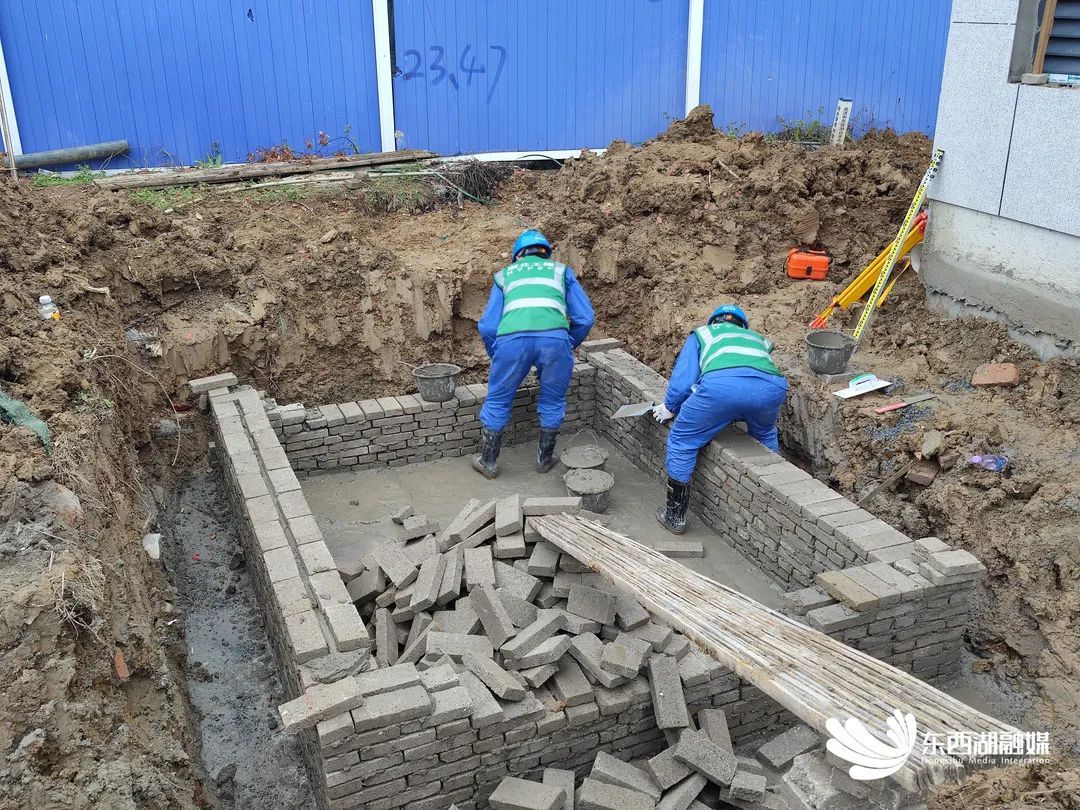

图片现场工人正在修建箱变基础。


3月23日,记者在位于金银湖的舵落口变电站项目施工现场看到,工人们正在2号竖井附近垒起砖墙,修建箱变基础,可为井下隧道照明、通风、排水提供电源。


舵落口北高压线路

迁改入地工程

南邻金山大道

东邻环湖路

紧挨地铁6号线

金银湖公园站

线路全长3.35公里

目前土建工程已完成98%

电气工程已完成60%

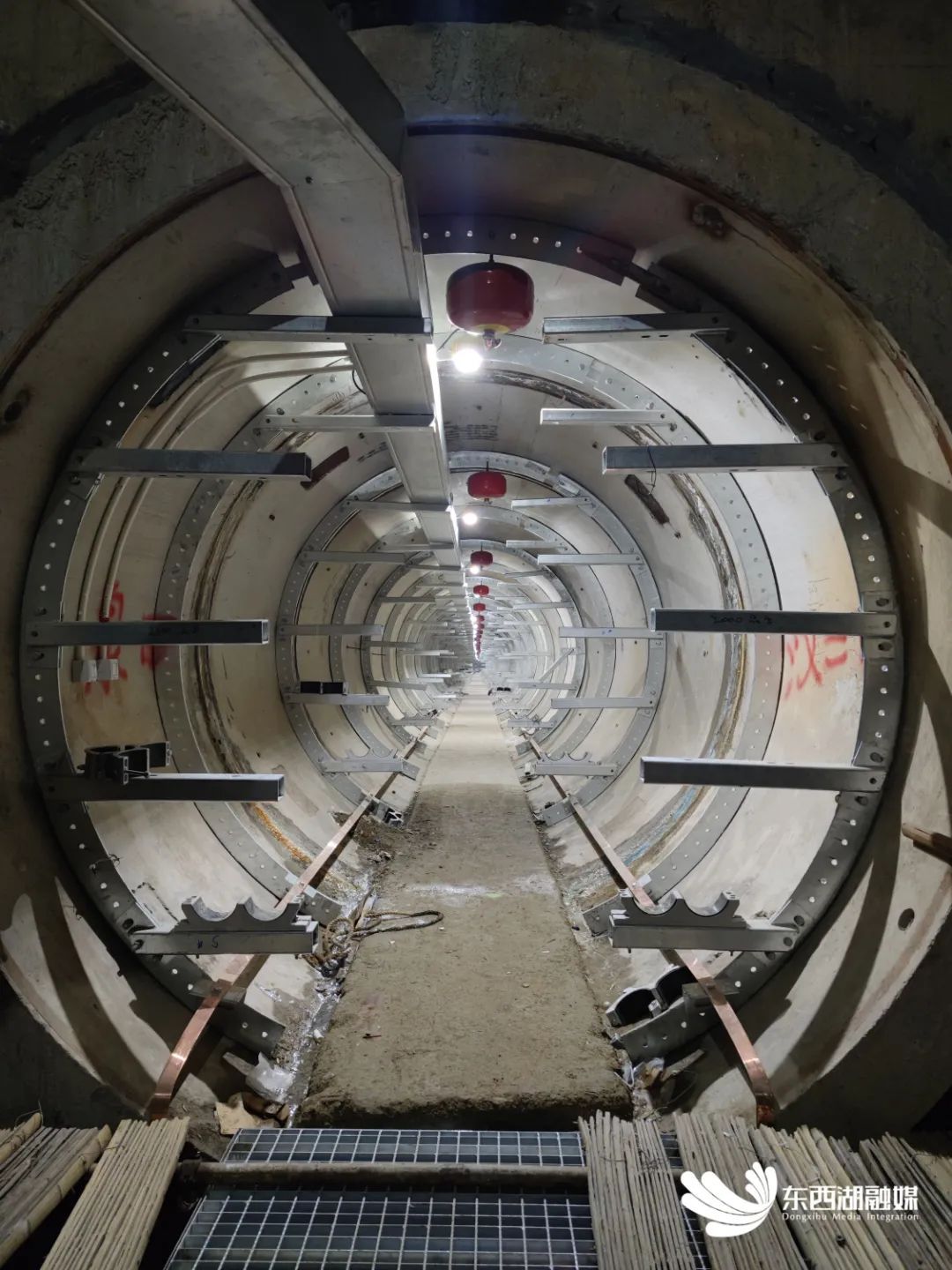

电力顶管隧道。


整个工程将原本在地面的径舵、泉舵、舵铁共5回高压线迁改至地下,电力隧道的作业区间在地下10米深处,相当于地面上的三层楼高。深埋地下的高压电缆,将不受天气、遮挡物等影响,确保输电稳定性。同时,地下布线将大大减少线路辐射和地面的空间占用,消除安全隐患。

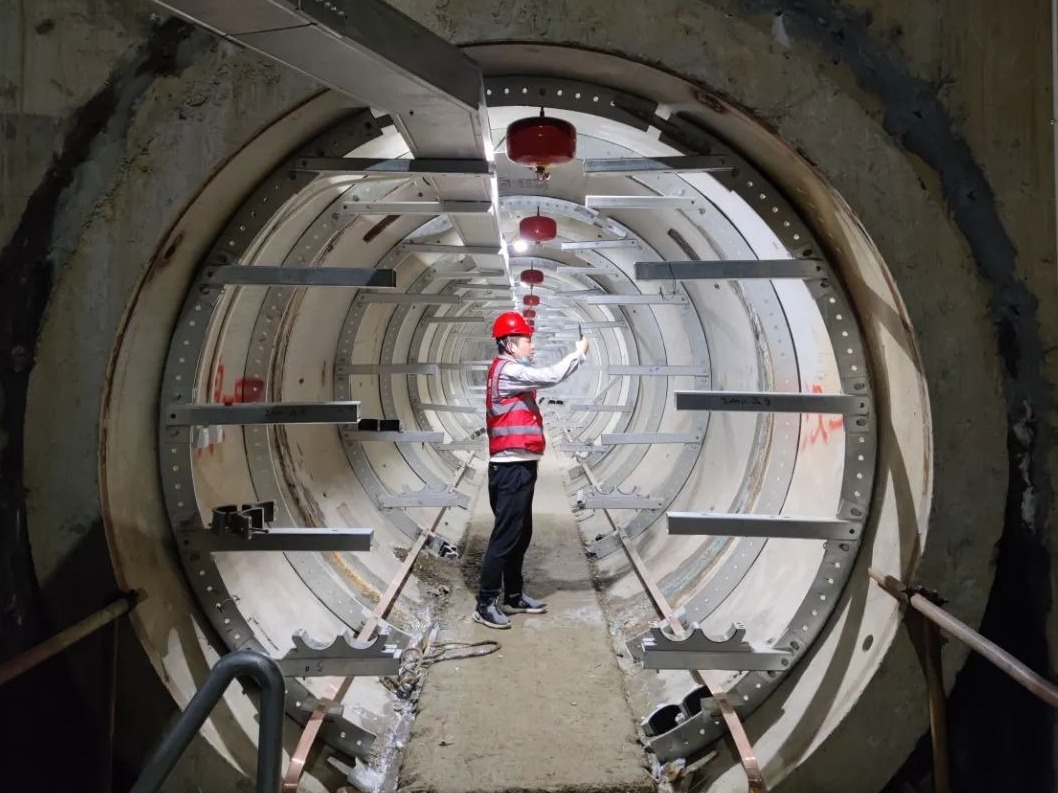

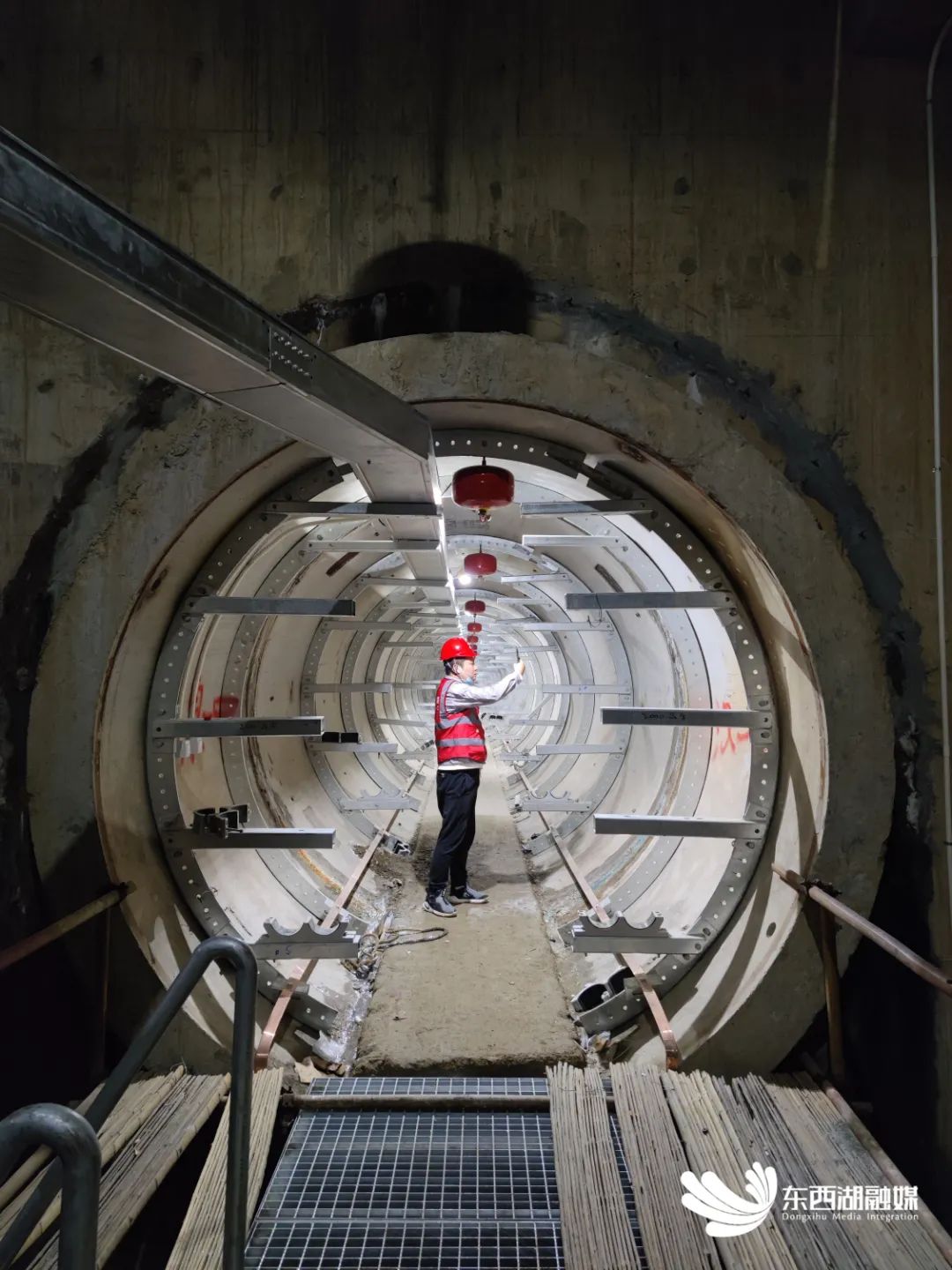

工人在隧道内巡检。


“将高压线迁改入地,在一定程度上保证了电力走廊安全。”中国电建集团湖北工程有限公司项目总工程师陈飞给我们举了一个很形象的例子:“就像家庭装修,以前都是走明线,就会看起来很凌乱,现在随着技术的提高,改走暗线,整个美观度是十分理想的。高压迁改入地项目也是一样,将以前地面上繁琐的铁塔、高压线,汇聚在一起,全部入地,隧道内,高压线的走向也是十分整齐的。”

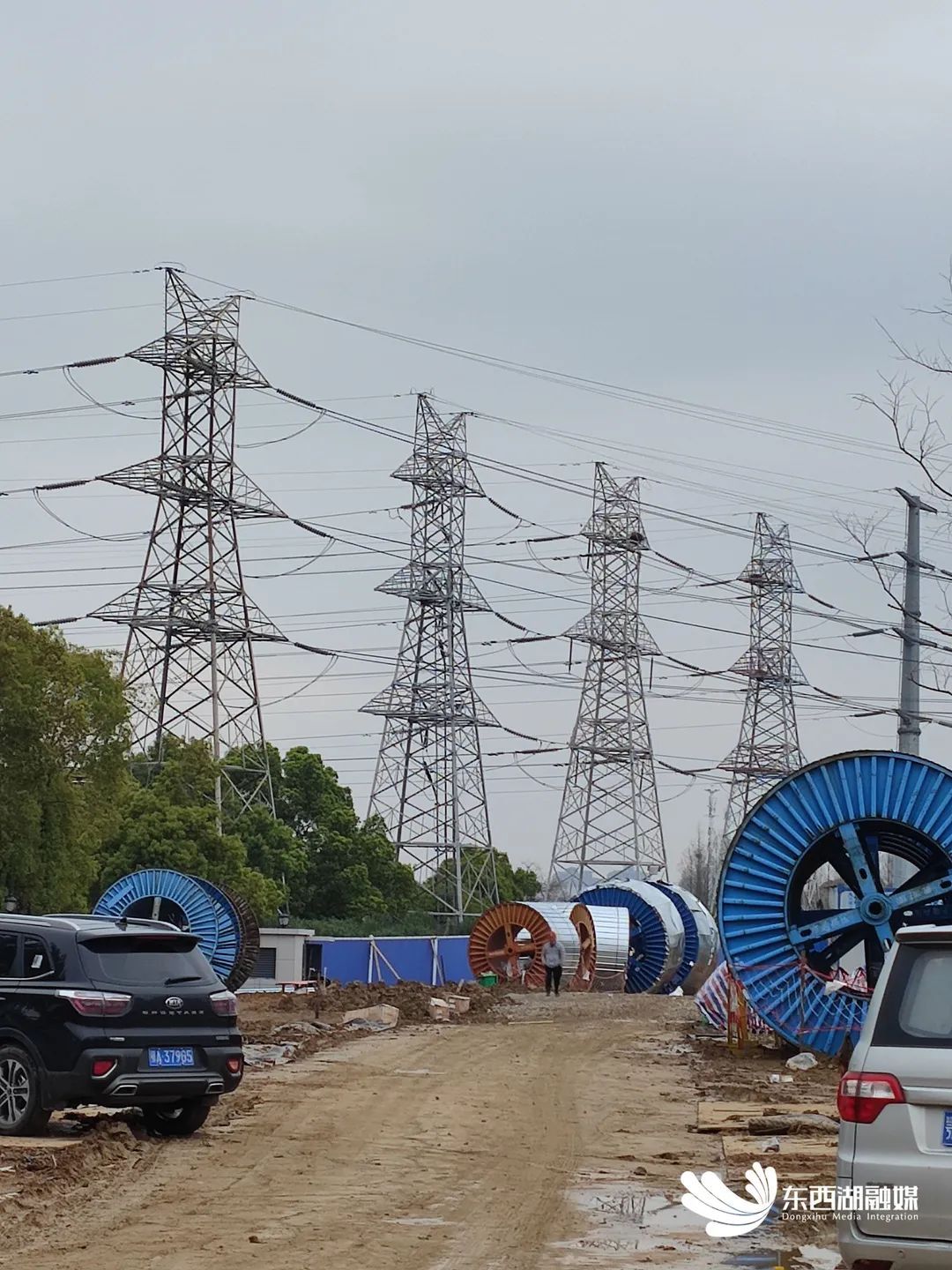

图片将地面的高压线迁改至地下。


舵落口高压线迁改工程作为提速一流城市电网项目,采取“政府先行土建建设、电网公司后续电气建设”的共建模式,大大提升了电网建设速度。


2017年我区全年供电量292408万度,到2021年增加至473294万度,迅猛增长的用电需求,对电网结构、供电能力、电能质量也提出了更高要求。


电缆入地,一方面可以更好释放土地服务人民,满足经济高质量发展的需要,另一方面也是城市补短板、提品质,优化金银湖亮点片区景观建设的重要内容。







来源 - 东西湖区融媒体中心

记者 - 蔡倩 张洁 王贝

通讯员 - 朱同信 徐志玲 吴欣颖

责编 - 刘洁舲

编审 - 宋亮
